电力升级护航红安县人民医院新院区顺利搬迁

2026-06-12 17:15   红安融媒(传媒集团)   蔡威, 刘伊凡, 蒋伟泉

红安网消息  为确保红安县人民医院新院区按期搬迁投入运营,国网红安县供电公司聚焦民生重点工程,高效实施电网升级改造专项施工。通过采用不停电作业模式,在保障周边居民正常用电的前提下,高标准完成线路设备升级,为新院区提供安全、稳定、可靠的电力保障。

记者在县人民医院新院区施工现场看到,电力施工人员正紧张有序地进行最后的设备调试。医院作为一级重要用电负荷单位,对供电的连续性、安全性和稳定性有着极高要求。针对新院区特殊的医疗用电需求,红安县供电公司量身定制供电方案,重点推进电源接入廊道专项建设,全面优化片区供电网架结构。

此次改造工程将原有单回线路升级为双回路专用供电线路,彻底解决了单电源供电的安全隐患。工程同步完成了高压电缆迁改、并网接入等核心工序,累计敷设高压导线 6000 余米、高压电缆 1460 余米,组立电杆 63 根,供电保障能力得到全方位提升,完全满足手术室、重症监护室等核心医疗区域 24 小时不间断供电需求。

“本次施工任务工期紧、标准高,现场地下管线密集、作业空间有限。” 国网红安县供电公司施工项目部副主任陈枫在接受采访时表示,公司通过优化施工方案、倒排工期、错峰精细施工,严格把控工程质量与安全,成功攻克多项技术难题。目前主体工程已完工,下一步将全面开展设备全负荷测试与隐患排查整治,全力护航医院搬迁接诊及应急救治工作。

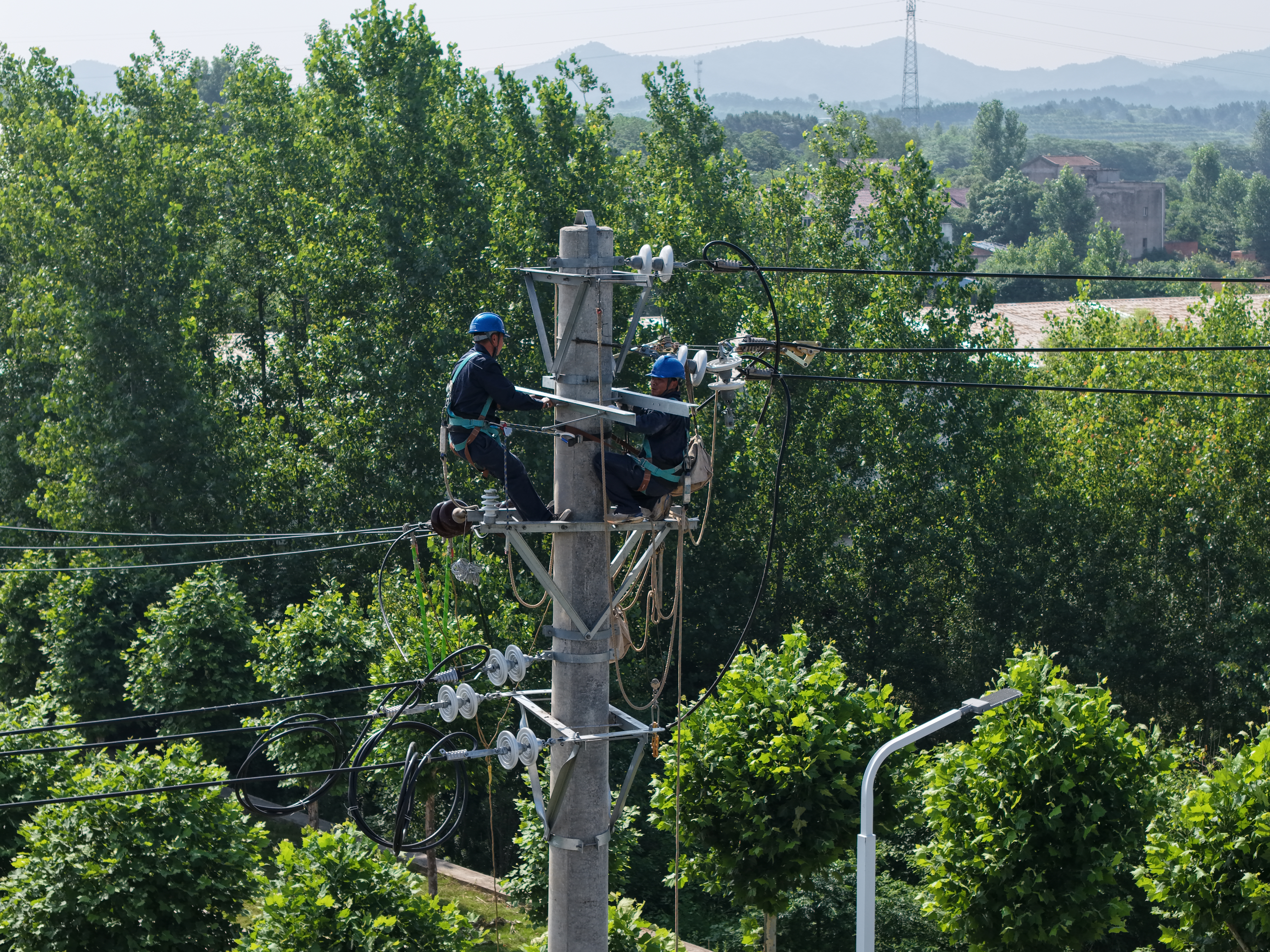

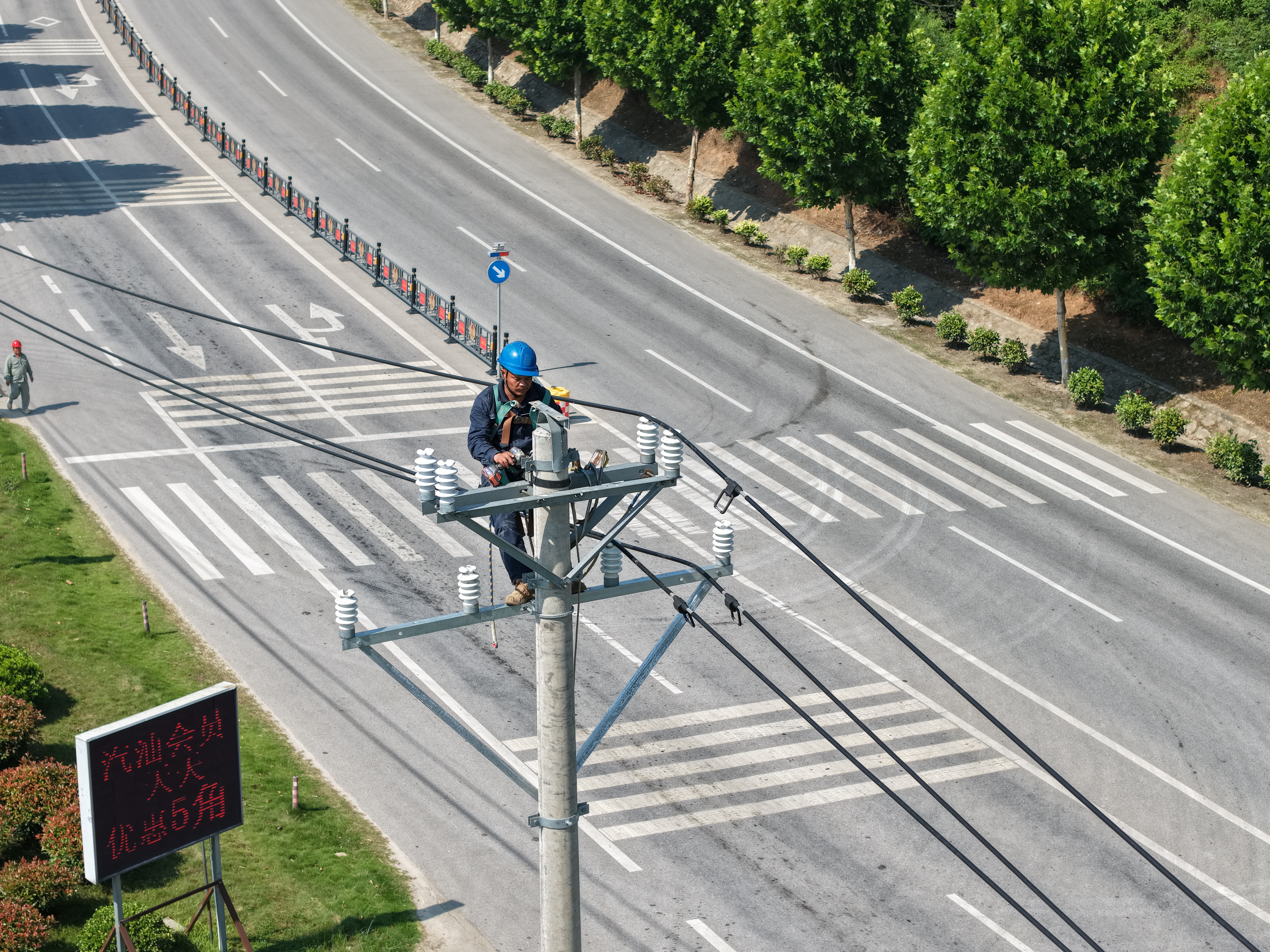

为实现工程施工与民生用电两不误,该项目创新采用 “带电作业 + 发电车兜底保供” 的施工模式。43 名电力骨干放弃休息、加班加点攻坚,全程实现 “零停电” 作业,有效规避了施工对周边居民、商户生产生活造成的影响,为项目顺利收官提供了坚强电力支撑。

据红安县人民医院新院区项目总工、海通建设集团有限公司黄斌介绍,目前新院区整体建设已进入收官阶段。其中,幕墙工程已全部完工并组织专项验收,市政铺装及绿化工程基本完成,沥青道路面层计划于 6 月下旬铺设完毕,室内精装修进入最后收尾阶段。各参建单位正加快进度,确保新院区早日建成投用,更好地服务全县人民群众就医需求。
